O que acontece entre o seu depósito e o seu contêiner

● 2026-09-23 ● - ● Deixe-me uma mensagem
A Sealock produz bolsas impermeáveis ​​para OEM e compradores atacadistas de fábricas na China e no Vietnã, com produção em massa de 30 a 45 dias após a aprovação da amostra. A maioria dos conselhos sobre sourcing abrange como escolher uma fábrica e como inspecionar as mercadorias antes do envio. As semanas intermediárias quase não recebem atenção, e é por isso que os compradores as gastam enviando "alguma atualização?" e-mails e receber em troca "a produção está indo bem". Isto define o que realmente acontece nessas semanas, quais marcos acompanhar e as perguntas que produzem respostas reais.


1. O pior dia para descobrir um atraso

Existe um princípio simples que vale a pena criar um hábito de rastreamento: o pior momento para descobrir que um pedido está atrasado é o dia em que a fábrica prometeu originalmente terminá-lo. A essa altura, o frete está reservado, os clientes foram informados e os planos de estoque já estão construídos em uma data que não existe mais.

Rastrear não significa enviar mais mensagens. Trata-se de acordar antecipadamente quais os pontos de controlo que serão confirmados, para que um deslize na segunda semana surja na segunda semana e não na sexta. Uma fábrica genuinamente dentro do cronograma acha isso fácil. Aquele que resiste à confirmação de marcos específicos é dizer algo antes que apareça qualquer atraso.

2. Os cinco marcos que valem a pena confirmar

Em vez de perguntar quando as mercadorias serão enviadas, acompanhe o progresso em cada etapa. Em um pedido de bolsa à prova d'água, os pontos de verificação significativos são:

Marco O que isso confirma Provas a solicitar
Materiais chegaram e inspecionados Tecido, zíperes, ferragens em casa e passagem de IQC Fotos dos rolos e ferragens com referência do pedido; confirmação da tonalidade em relação ao padrão aprovado
Corte iniciado Painéis sendo cortados de acordo com o padrão aprovado Fotos de linha; confirmação de que a versão do padrão corresponde à amostra aprovada
Primeiro artigo aprovado A primeira unidade de produção corresponde à amostra de ouro Fotos ou uma unidade enviada do primeiro artigo; resultado do teste de descascamento de solda desde o início da execução
Produção concluída Quantidade finalizada, antes de embalar Confirmação de contagem e registros de CQ em linha
Inspeção aprovada Mercadorias verificadas em relação ao AQL e testes acordados Relatório de inspeção – o documento ao qual o pagamento do saldo está vinculado

A vantagem de nomeá-los na confirmação do pedido, e não no meio da produção, é que cada um tem uma data anexada. Um marco perdido torna-se então visível imediatamente, em vez de ser absorvido silenciosamente pelo cronograma.

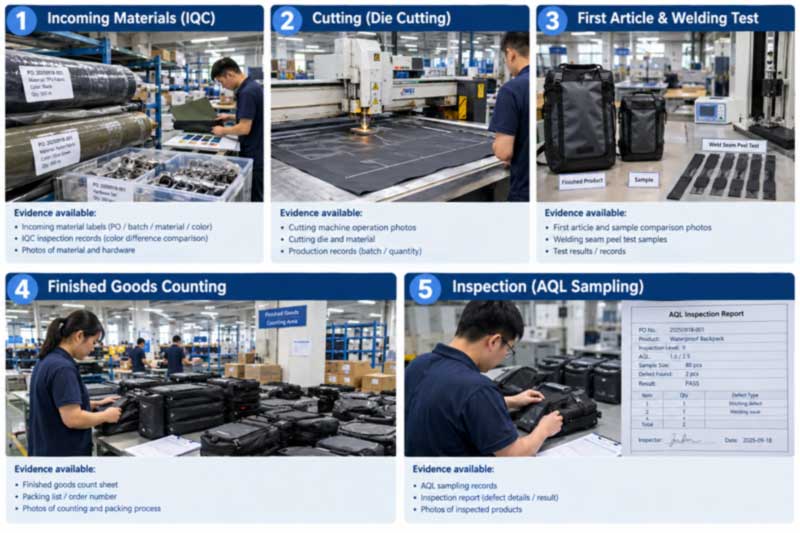

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Figura 1: Cada um dos cinco nós corresponde a uma evidência recuperável. Ao incluí-los na confirmação do pedido, os atrasos serão identificados na semana em que ocorrerem.

3. Faça perguntas específicas, obtenha respostas específicas

Este é o hábito mais útil que um comprador pode adotar e não custa nada. Comparar:

  • "Você cumprirá o prazo?" - convida a uma resposta tranquilizadora que não contém nenhuma informação.
  • "Qual porcentagem de materiais são confirmados internamente?" - tem uma resposta verdadeira e corresponde ao cronograma ou não.

Outras questões com a mesma propriedade: quantas unidades são cortadas, quantas são soldadas, quantas são montadas, em que data o primeiro artigo estará pronto, em que data está marcada a vistoria. Perguntas vagas obtêm respostas vagas; questões específicas expõem os problemas com antecedência suficiente para resolvê-los.

Um sinal relacionado que vale a pena observar: atualizações que se tornam menos específicas com o tempo. Um fornecedor que estava fornecendo contagens de unidades e agora diz que “tudo está no caminho certo” geralmente encontrou um problema do qual está tentando se recuperar antes de lhe informar. Essa mudança de linguagem é muitas vezes o primeiro aviso disponível.

4. Onde os pedidos de bolsas à prova d'água realmente escorregam

Os atrasos nesta categoria concentram-se em locais previsíveis, e conhecê-los lhe diz o que verificar:

  • Prontidão de materiais.A causa mais comum na fabricação em geral, e particularmente relevante aqui – uma tintura Pantone personalizada tem seu próprio prazo de entrega, e um zíper hermético especializado é um componente de fonte única. Confirme se ambos estão em casa antes de presumir que a produção foi iniciada.
  • Mudanças tardias nas especificações.Mudanças após o início da produção forçam uma parada, uma reequipamento ou retrabalho de unidades concluídas. Cada revisão após o início acrescenta tempo, e é por isso que resolver detalhes durante a amostragem não é burocracia, mas sim proteção do cronograma.
  • Ferramentas para novas geometrias.Uma nova forma soldada precisa de sua própria matriz usinada antes da amostragem, para que fique à frente da produção, e não dentro dela.
  • Períodos de férias.O Ano Novo Chinês comprime os cronogramas em ambos os lados do intervalo, e a qualidade muitas vezes é prejudicada à medida que as fábricas correm para terminar antes do fechamento – que é exatamente quando vale mais a pena reservar a inspeção de terceiros antes da saída das mercadorias.
  • Posição da fila.A capacidade raramente é a restrição; agendamento é. Compartilhar uma previsão antecipadamente garante uma vaga em vez de entrar em uma fila.

5. O que colocar no pedido, não o e-mail de acompanhamento

O rastreamento funciona melhor quando os termos são acordados no início. Vale a pena incluir no pedido de compra ou fatura pró-forma:

  • As datas marcantesda seção dois, cada um com um método de confirmação.
  • Direitos de inspeção em etapas nomeadas,com critérios de aceitação claros – o nível AQL, classificação de defeitos e a amostra de referência.
  • Pagamento vinculado ao progresso.A estrutura padrão é um depósito de 30% com o saldo de 70% liberado contra uma inspeção pré-embarque aprovada, o que mantém a inspeção comercialmente significativa em vez de consultiva.
  • Uma solução declarada para atraso na entrega,onde o programa é crítico em termos de data. Os contratos neste espaço geralmente incluem uma multa modesta por semana de atraso; se vale a pena negociar depende de quanto custa uma chegada tardia.
  • Tampão.Atualize a partir da data em mãos necessária até a produção, inspeção e trânsito marítimo e, em seguida, adicione margem. Para programas sazonais, planeje com meses de antecedência, em vez de semanas.

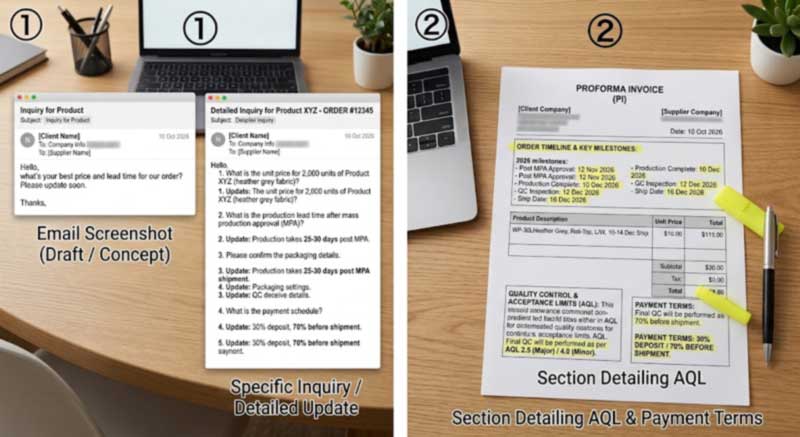

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Figura 2: Escreva os nós no PI em vez de fazer o acompanhamento por e-mail no meio da produção – perguntas específicas geram respostas específicas.

6. Como a produção realmente funciona aqui

Para contextualizar o que está acontecendo durante essas semanas, uma bolsa impermeável se move através de uma sequência fixa:

  1. Preparação de materiais e IQC— rolos de tecido verificados quanto à consistência, espessura e tonalidade do revestimento em relação ao padrão aprovado; zíperes e hardware verificados.
  2. Corte— painéis cortados de acordo com o padrão aprovado, onde a precisão dimensional é definida e não pode ser corrigida posteriormente.
  3. Marca— logotipos aplicados em telas planas enquanto ainda estão acessíveis.
  4. Submontagem e costura estrutural— bolsas, arneses e reforços construídos e fixados em painéis planos, antes que exista qualquer vedação à prova d'água.
  5. Soldagem de alta frequênciaa 27,12 MHz, com testes de descascamento aplicados em amostras de solda no início da execução para confirmar a fusão completa antes do lote prosseguir.
  6. Resfriamento, corte, montagem final— fechos, fivelas, tiras e válvulas instaladas.
  7. Teste— testes de imersão ou chuva de acordo com a classificação declarada de cada modelo, ciclagem de carga nas ancoragens e procedimento de inspeção do cliente, quando especificado.
  8. Secagem, embalagem e marcação de caixascom a especificação acordada.

A sequência técnica completa está descrita no guia doprocesso de fabricação desde o corte até a soldagem RF.

7. A verificação independente supera o progresso auto-relatado

As atualizações de fábrica são úteis, mas são relatadas automaticamente. Quando um pedido é grande ou tem uma data crítica, uma verificação independente converte uma reclamação em um fato – uma inspeção durante a produção com aproximadamente 20-30% de conclusão detecta problemas fundamentais enquanto a produção ainda pode ser corrigida, e uma inspeção final antes do envio verifica os produtos acabados.

Os compradores podem nomear seu próprio inspetor ou um terceiro, como SGS ou QIMA, em qualquer local. O procedimento completo de inspeção do cliente – desembalagem, extração a vácuo, repouso estático de 24 horas e determinação de vazamento de ar – pode ser testemunhado de ponta a ponta. Padrões e classificações de defeitos são definidos nopadrões de controle de qualidade para produção à prova d'águae como agendar uma visita ao local no guia paraauditorias de fábrica.

8. Após a partida do contêiner

Um hábito que separa os compradores que melhoram daqueles que repetem os mesmos problemas: uma breve revisão pós-pedido, assim que as mercadorias forem enviadas. Percorra o cronograma marco por marco e pergunte onde os problemas ocorreram, qual foi a causa raiz, quão eficaz foi a correção e como ela poderia ser totalmente evitada na próxima vez.

Em um programa repetido, isso alimenta diretamente o próximo pedido – um componente que causou um atraso é pedido mais cedo, uma ambiguidade de especificação que causou retrabalho é registrada no pacote padrão e o cronograma é ajustado para refletir o que realmente aconteceu, e não o que foi planejado. Manter a quinta ordem tão boa quanto a primeira é abordado no guia parareordenar consistência.

9. Termos Padrão

Sealock (YiFuLong Outdoor Gear Co., Ltd.) fabrica bolsas impermeáveis ​​há mais de 20 anos, produzindo para marcas internacionais de atividades ao ar livre, incluindo OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS e West Marine.

  • Quantidade mínima:300 peças por modelo |Amostras:7–15 dias |Volume:30–45 dias após a aprovação da amostra
  • Pagamento:Depósito de 30% T/T, saldo de 70% contra uma inspeção pré-embarque aprovada
  • Produção:soldagem interna de alta frequência de 27,12 MHz e costura industrial, oficinas separadas no mesmo local de produção
  • Instalações:Dongguan, China | Cidade de Ho Chi Minh, Vietnã – qualquer origem em qualquer modelo
  • Inspeção:inspetores indicados pelo comprador e inspetores terceirizados aceitos em qualquer local
  • Certificações:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, VARREDURA

10. Modelos produzidos neste cronograma

Organizado por categoria em vez de prioridade:

Imagem Modelo Categoria Material Avaliação Página do produto
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Saco seco, 5–63L PVC 500D IPX7 Visualizar
Sealock SL-C594 55L waterproof duffel SL-C594 Mochila, 55L PVC 500D IPX7 Visualizar
Sealock SL-E119 IPX8 backpack SL-E119 Mochila, 20L Composto TPU catiônico IPX8 Visualizar
Sealock SL-C619 motorcycle luggage bag SL-C619 Motocicleta, 35/50L PVC 500D IPX6 Visualizar
Sealock SL-K089-A frame bike bag SL-K089-A Bolsa para quadro de bicicleta TPU 600D Classificação climática Visualizar
Sealock SL-E868A fishing sling bag SL-E868A Estilingue de pesca, 12L TPU 840D IPX8 Visualizar

Categorias completas ficam abaixosacos impermeáveis, mochilas secas, esacos secos.

11. Perguntas frequentes

P: Com que frequência devemos solicitar atualizações durante a produção?
R: Em vez de uma frequência, combine pontos de verificação. Materiais em casa, corte iniciado, primeiro artigo aprovado, produção concluída, inspeção aprovada - cinco confirmações com datas anexadas superam e-mails semanais perguntando como as coisas estão indo, e surge um deslize quando acontece, e não no final.

P: Nosso fornecedor diz que tudo está no caminho certo, mas não dá detalhes. Isso é um problema?
R: Vale a pena investigar. Peça um número em vez de um status – qual porcentagem de materiais são confirmados, quantas unidades são cortadas, em que data o primeiro artigo fica pronto. As atualizações que se tornam menos específicas com o tempo costumam ser o primeiro aviso disponível de que um cronograma foi adiado.

P: O que geralmente causa atrasos em um pedido de bagagem?
R: Preparação do material primeiro – tingimentos personalizados e zíperes especializados têm seus próprios prazos de entrega. Em seguida, ocorrem alterações tardias nas especificações, que forçam uma parada ou retrabalho, ferramentas para novos formatos, paralisações em feriados e agendamento em vez de capacidade. A maioria é visível antecipadamente se os marcos estiverem sendo confirmados.

P: Podemos inspecionar durante a produção e não apenas antes do envio?
R: Sim, e vale a pena em pedidos grandes ou com datas críticas. Uma inspeção com aproximadamente 20-30% de conclusão detecta problemas fundamentais enquanto a execução ainda pode ser corrigida; a inspeção pré-embarque verifica os produtos acabados. Inspetores indicados pelo comprador ou terceirizados são aceitos em qualquer local.

P: Como protegemos um lançamento com data crítica?
R: Atualizar a partir da data disponível através de trânsito, inspeção e produção e, em seguida, adicionar buffer - e compartilhar a data de lançamento sob consulta para que o cronograma seja construído em torno dela. Quando o atraso acarretar um custo real, concorde com uma solução no pedido, em vez de confiar na boa vontade após o fato.

P: A estrutura de pagamento 30/70 nos protege?
R: Acontece quando o saldo está vinculado a uma inspeção pré-embarque aprovada, e não a uma promessa. Esse único termo é o que dá força comercial à inspeção – sem relatório, sem saldo, as mercadorias permanecem na fábrica até que o retrabalho seja concluído e uma inspeção de acompanhamento seja aprovada.

Discuta seu cronograma de produção

Envie a data necessária junto com a quantidade e as especificações, e agendaremos os marcos de produção e inspeção em relação a ela, em vez de citar um prazo de entrega isoladamente -enviar uma consulta. A Sealock responde às consultas de aquisição em 24 horas, com produção em Dongguan, na China, ou na cidade de Ho Chi Minh, no Vietnã.
